首页 > 工程风采 > 2016 > 详情
西藏昌都电网与四川电网联网输变电工程
时间:2022-11-25 点击:215
分享到:

>>建设规模川藏电力联网工程地处三江断裂带,东起四川乡城县,途经四川巴塘县,西至西藏昌都。新建变电站4座:巴塘变电站、昌都变电站、玉龙变电站、邦达变电站,变电总容量580MVA,线路全长1521公里,铁塔2760基。

工程路径

巴塘500千伏变电站

昌都500千伏变电站

>>主要设备采用单相油浸式高抗、三相三绕组油浸式有载调压分体运输组合变压器、户内GIS组合电器。(右图: 户内GIS组合电器)

>>参建单位 设计8家,施工16家,监理11家,调试单位2家;主要设备厂家118家。

>>工程投资 批准概算66.3亿元,竣工决算61.1亿元。

>>建设时间 2013年8月10日开工,2014年11月20日建成投运。

>>工程建设总目标遵循“七不、三零、五优”建设目标,建设成“安全可靠、自主创新、经济合理、环境友好、世界领先”的高原精品工程。

“七不”即:不发生施工安全事故,不发生质量事故,不发生较大交通安全事故,不发生地质地灾事故,不发生环境污染破坏事故,在藏区不发生政治敏感事件,不发生森林火灾事故。“三零”即:零死亡,零伤残,零疫情。“五优”即:国网公司科技进步一等奖;争创水保环保优质工程(生产建设项目水土保持生态文明工程、中华宝钢环境奖);争创国家优质投资项目;创中国电力优质工程奖;争创国家优质工程金奖。

>>质量控制目标安全零事故、质量零缺陷、工艺零差错。

>>质量追求终极目标获得“国家优质工程金质奖”。

>>建设管理措施

1.首次利用“十大保障体系“,有效管理工程。

2.成立档案管理QC小组,有效提高工程档案归档率。

3.采用地质灾害、环保、水保专项监理,确保相关措施落实到位。

4.采用交通安全监理,实行兵站式后勤保障,确保做到路车匹配、车驾匹配。

5.利用标准化库房信息管理系统进行标准化操作,对入库物资进行信息化编码管理。

6.开展关键技术、装备及工程应用研究,攻克川藏特殊地质地貌区输电线路施工难题。

7.充分运用国网公司基建管控系统、开发应用施工指挥与监控、视频管控平台,充分发挥信息的指导作用。

>>建设管理成效

    1.研制了标准化货运索道、轻型组合式复合材料抱杆、轻型山地基坑开挖机具等装备,实现了工程提前投运。

2.开展川藏特殊地质地貌区输变电工程关键技术、装备及工程应用研究,含13项课题。成果经中国电机工程学会鉴定为国际领先水平。

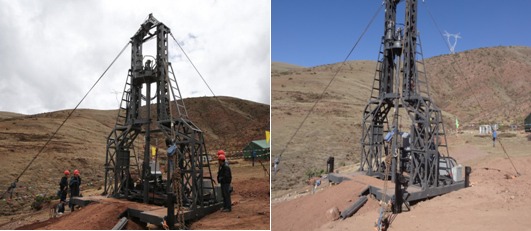

3.大规模使用标准化索道,累计架设索道930条,总长1400公里,运输物资45万吨。(右图:标准化索道)

4.改进多旋翼无人机,解决高原大跨越施工难题。(右图:五跨金沙江)

5.工程实现“零死亡”、“零高原后遗症”、“零鼠疫”目标。

6.物资运送40万吨,里程450万公里,相当于绕地球112圈,未发生一起交通安全事故。

7.工程合规性文件齐全、完整,通过国家环保、水保、安全、消防、档案和职业卫生等专项验收。

>> 工程共计89个单位工程,2875个分项工程,合格率均为100%。

>> 桩基10640根,一类桩98%,无三类及以上桩。

>> 工程沉降量、差异沉降及速率均符合规程规范要求,并已稳定。

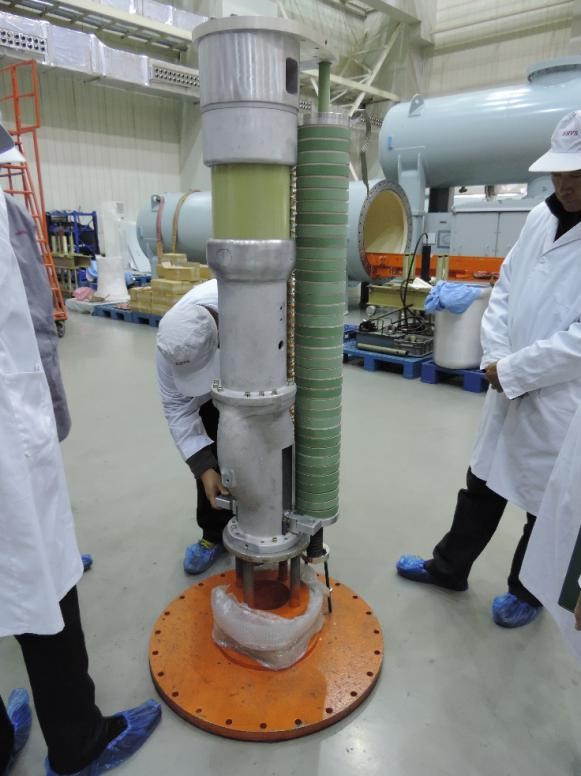

>>工程变压器、电抗器、GIS组合电器等设备、材料全面国产化,安装工艺精湛。(左图:变压器)

>>全线2760基铁塔质量优良,塔材、构件、螺栓等安装规范。(右图:铁塔组立)

>>工程调试历时3个月,开展了26项高压特殊试验,79组计量互感器测试,完成了主变耐压试验、主变局放试验、35kV电缆试验、地网试验、电流互感器试验等,及时发现并解决高周高压和严重谐波过电压等22项典型问题,启动一次成功。

>>验收评价工程质量评价为高质量等级优良工程

>>科研攻关开展了16个重大科技项目攻关。

>>国际首次首次在国际上利用“十大保障体系”有效管理工程,确保工程有序推进。

>>国际领先开展川藏特殊地质地貌区输变电工程关键技术、装备及工程应用研究,含13项课题。成果经中国电机工程学会鉴定为国际领先水平。

>>自主创新研制了标准化货运索道、轻型组合式复合材料抱杆、轻型山地基坑开挖机具等装备,攻克川藏特殊地质地貌区输电线路施工难题,实现了工程提前投运。

>>自主创新攻克工程地质灾害风险评估及防控关键技术,深化抗震设计,确保了工程建设及运行安全。

>>自主创新攻克交流输变电工程高海拔绝缘修正等设计技术难题,解决了工程绝缘配合问题。

>>自主创新 开发应用施工指挥与监控、视频管控平台,实现本工程管理信息化、决策实时化,确保工程高效推进。

>>自主创新首次采用交通安全监理,实行兵站式后勤保障,未发生一起交通安全事故。

>>自主创新工程环境保护、水土保持措施到位、效果明显,已通过中国水土保持示范工程评审。

>>自主创新改进多旋翼无人机,解决高原大跨越施工难题。

>>自主创新开展电磁暂态、动态稳定性、线路防雷性能、谐波及过电压等方面研究,形成了川藏地区电网系统理论,为川藏地区施工建设和电网运行提供了理论基础。

>>自主创新研制并应用适合高原山地施工自适应组合式滑车,                 成功解决了原有多轮组合滑车对导线磨损超标及滑车中轮耐磨能力不足难题,同时大幅降低了滑车运输难度,为今后大截面导线组合放线滑车提供有效的设计经验,具有重要的推广价值。

>>自主创新采用无填板新型四组合角钢塔型技术,降低主材开断等节点重量约10%,降低铁塔重量约2.3%~3%,减少了四组合角钢铁塔的焊接工程量,使得加工便利、施工方便,缩短建设周期,具有良好的经济和社会效益。

 无填板新型四组合角钢铁塔

>>自主创新研制并应用Φ500mm×500mm×27000mm复合材料抱杆,降低工人的劳动强度,提高了工作效率,降低施工安全风险,运输工效能提高50%左右,组塔效率提高20%左右,具有较好的推广价值。

>>自主创新研制并应用高原山地基坑开挖机械化作业机具,解决了川藏联网工程挖孔桩基础施工的难题,提高了施工效率,缩短了施工周期。

施工现场

>>自主创新对工程的过电压、潜供电流等电磁暂态问题进行研究,合理提出控制措施,保证工程的安全经济运行。

>>自主创新采用基于主变消磁和协调控制选相合闸与合闸电阻的励磁涌流的综合抑制措施,有效的抑制了谐波过电压风险的发生,没有产生过电压超标的风险。

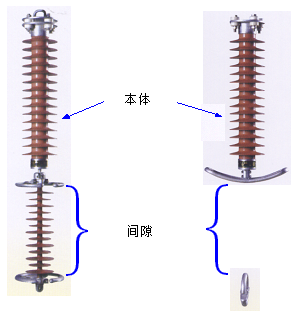

带合闸电阻的断路器

>>自主创新研究500kV线路防雷性能及500kV高海拔线路避雷器关键技术,给出了其结构参数,填补了国内空白。研究成果对保障川藏联网工程的安全稳定运行起到较大作用,也为以后多雷区、高海拔、多崇山峻岭等地区线路的防雷设计和线路避雷器等防雷措施的安装实施提供有效参考,具有较高的技术、经济和社会成效。

500kV高海拔线路避雷器结构

>>自主创新开展变电站抗震及全站复合化研究,提高变电站电气设备的抗震能力,确保工程安全、稳定运行,并为同类高地震烈度变电站的抗震设计提供了重要参考。

>>验收评价通过中国电力建设企业协会“新技术应用示范工程”验收。

>> 为保护高原生态,五跨金沙江,避让自然保护区。

>>对草甸实施隔离保护和剥离回铺,植被恢复良好。

>> 施工过程大规模采用标准化索道等措施减少林木砍伐和对环境的影响。

>>节电设备(设施)配置率100%;临时设施占地面积有效利用率为94%;节水设备(设施)配置率100%;循环水排污回收率≥30%;施工废弃物回收利用率为38%;钢材定额损耗率5%;实际比定额损耗值降低32%;木材定额损耗率20%;实际比定额损耗值降低25%;模板平均周转次数3次。

>>验收评价

通过中国电力建设企业协会“绿色施工示范工程”验收。

通过国家环保部环保专项验收。

荣获水土保持生态文明工程称号。

>>运行指标一、二次设备投运率100%,保护动作正确率、遥测合格率、遥信正确率均为100%,运行安全、稳定、可靠。

>>优质工程奖 2016年中国电力优质工程奖。

>>优秀设计奖2016年中国施工企业管理协会优秀设计成果一等奖。

>>获得专利 国家专利38项,其中发明专利3项。

>>成果奖项 省部级设计咨询成果奖8项、科技进步奖11项、工法3项、QC成果18项。

>>成果著作 发表论文17篇,公开出版《川藏电力联网工程》一书,100余万字。

>>人才培养 培养锻炼高原工程建设管理技术骨干人才百余人。

>>截至2016年7月31日,工程累计输送电能 1.8 亿千瓦时,占昌都地区用电量的50%,支撑了昌都地区近30%的经济增长,让近70万牧民告别了酥油灯。

>>工程代表了我国高原超高压交流输变电工程建设最高水平,推动了工程建设技术创新,积累的宝贵经验已成功应用于藏中电力联网工程,为今后西藏水电大规模开发送出提供示范。

>>工程建设,体现了国家意志、民族精神和央企担当,对固边兴藏具有重大而深远的意义。
